玉溪市红塔区自然资源局关于HTQTC(2022)10号地块的规划设计条件
经办科室: 红塔区规划中心、国土空间规划股
公示时间: 2022年7月21日- 2022年7月29日
公示地点: 玉溪市红塔区自然资源局、互联网
公示网址: http://xxgk.yuxi.gov.cn/htqzfxxgk/
公示组织单位: 玉溪市红塔区自然资源局
联系电话: 2026442 2021620
公示稿:
红塔区土地储备中心:
《玉溪市红塔区土地储备中心关于给予出具HTQTC(2022)10号地块规划设计条件的函》(玉红土储函﹝2022﹞57号)已收悉。经核实,HTQTC(2022)10号地块在《聂耳故居片区地块控制图则》中的TZ-02地块范围内。依据《玉溪市城市总体规划(2011-2030)》、《聂耳故居片区地块控制图则》、《玉溪市城乡规划管理技术规定(2021修订版)》(以下简称《技术规定》)和相关规划管理法规政策、技术规范的规定,根据玉溪市红塔区国土空间规划委员会2022年第十次会议决定,HTQTC(2022)10号地块的规划设计条件如下:
一、用地位置
地块位于玉溪市红塔区聂耳路与棋阳路交叉口西北侧 。
二、用地面积及用地性质
地块用地总面积13296平方米,约19.94亩(最终地块面积以不动产权登记为准),用地性质为商业用地(B1)。
三、用地使用强度
(一)容积率≤1.8;
(二)建筑密度≤45%;
(三)绿地率≥15%;
(四)建筑限高≤24米;
四、建筑总平面布局及建筑设计要求
(一)建筑总平面布置应满足场地内外的消防、日照、采光、通风、环保、防灾、视觉卫生和安全防护等方面要求。
(二)内外交通组织:机动车地下出入口设置在聂耳路和人民路上,应远离城市道路交叉路口并符合相关规定,合理组织地块内部交通。
(三)建筑退让北门街、人民路道路路缘石不少于3米,退让聂耳路规划道路红线不少于5米,退让棋阳路规划道路红线不少于8米,绿地、水系及周边既有建筑的距离应符合《技术规定》,建筑间距、与相邻单位用地界线的距离还应满足日照要求。
(四)地下空间利用要求:要充分利用地下空间,地下建筑物不得侵占城市五线,地下空间开发和利用应符合《技术规定》。
(五)鼓励与周边地块合并开发建设。
(六)地块位于玉溪市新兴州城改造范围内,在文物保护单位的建设控制地带内进行建设工程,不得破坏文物保护单位的环境和历史风貌;其坐落点、用地和建筑的形式、高度、体量、色调应与文物的环境相协调。项目规划设计方案需征询文物保护主管部门、历史建筑主管部门意见,建设工程设计方案应当符合文物保护单位保护规划的要求。
(七)建筑设计贯彻落实《绿色建筑评价标准》规定,符合住建部门对绿色建筑的设计审查要求。
(八)严格按抗震标准进行设计,满足防灾避险应急疏散要求。
(九)为便于决策时进行比选,规划设计方案报审时应提供不少于两套建筑外观设计效果方案。最终方案以审定规划方案为准。
五、配套设施要求
(一)按照海绵城市建设指标进行专项方案设计,科学合理确定海绵工程措施和建设规模,落实《海绵城市建设技术指南——低影响开发雨水系统构建》和《海绵城市建设评价标准》的各项要求。
海绵城市建设强制性指标:年径流控制率≥70%,SS去除率≥45%。
(二)按以下要求配建设停车设施
1、机动车停车位配建要求:≥0.7个车位/100平方米建筑面积。
2、非机动车停车位配建要求:≥2个车位/100平方米建筑面积。
(三)按法规政策规定、有关专项规划及相关主管部门要求配套建设安全防卫设施、无障碍设施、节水节能及雨水收集设施、环保设施、供配电设施、网络光纤设施、燃气管道设施、人防工程、夜景灯光亮化等设施。
六、时效性规定
本规划条件自送达之日起一年有效,逾期自行失效;未纳入国有土地使用权出让合同无效。本规划条件附位置示意图、用地规划图各一份,文图一体方为有效。在地块建设方案报批前,若遇城市规划调整,地块建设方案应服从调整的城市规划。

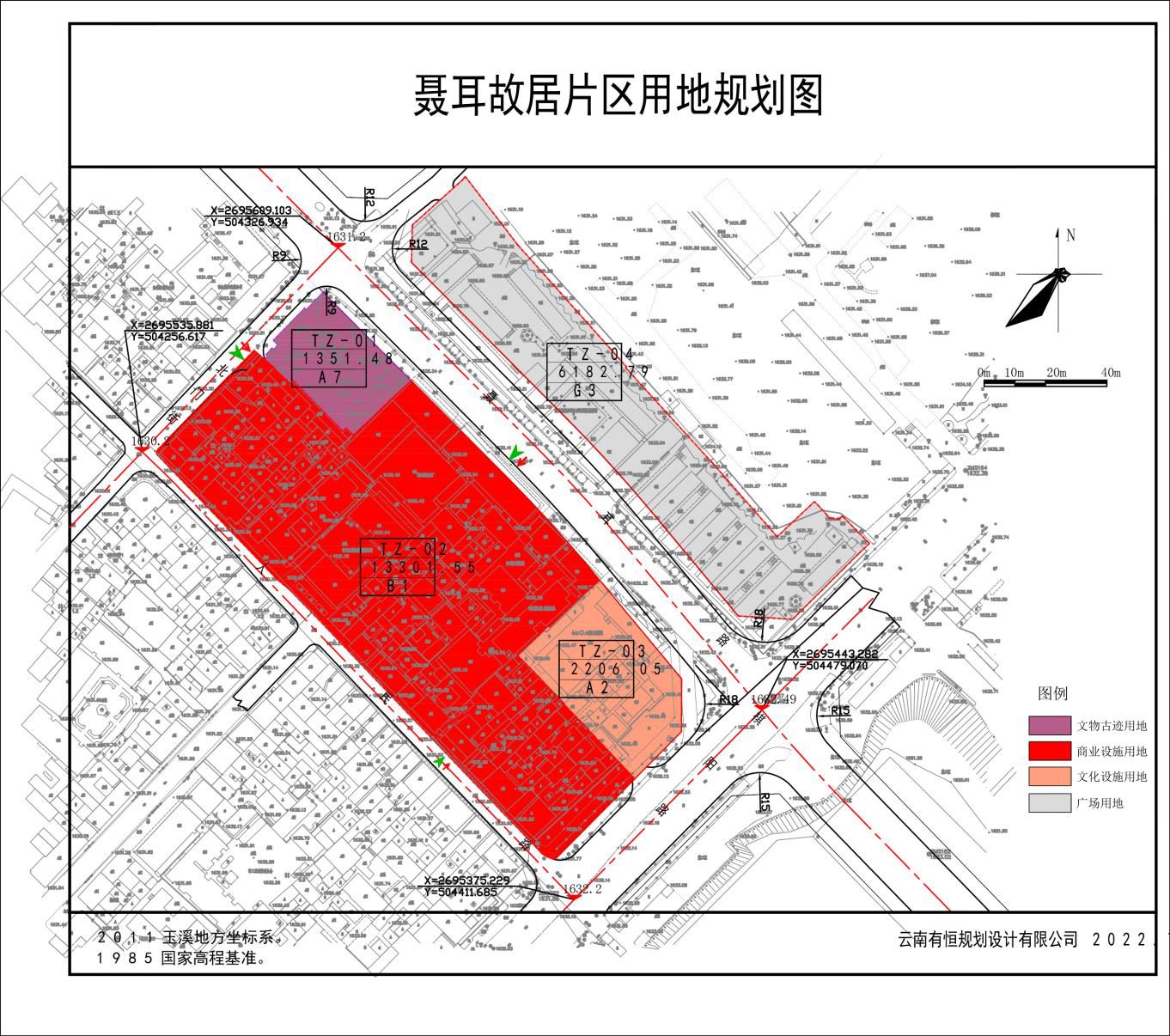

附件:1、聂耳故居片区用地规划图

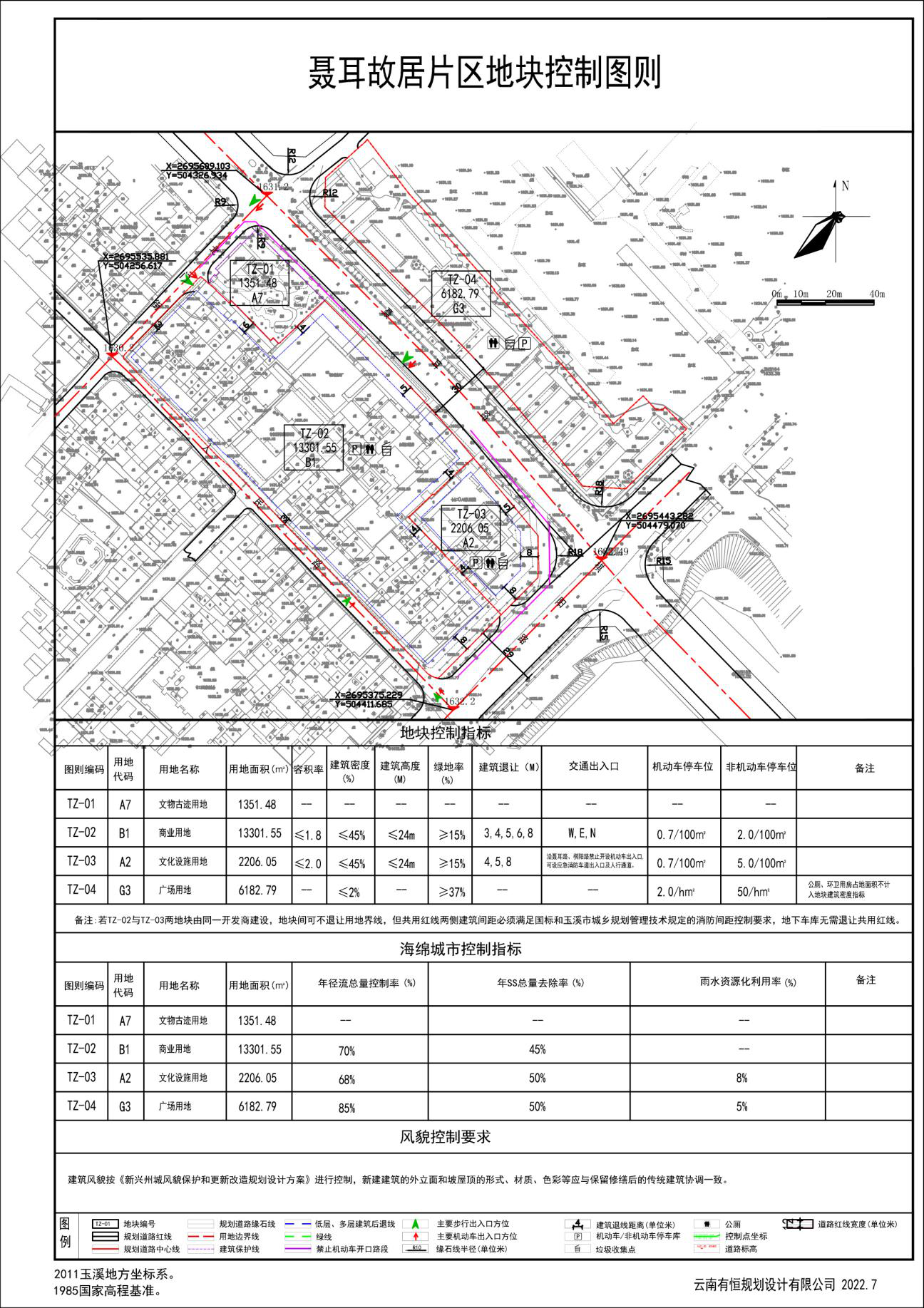

2、聂耳故居片区地块控制图则
2022年7月21日
玉溪市红塔区自然资源局
